Dépassements budgétaires imprévus, retards qui s’accumulent, entrepreneurs qui disparaissent après l’acompte : la rénovation clé en main promet la simplicité, mais tourne parfois au cauchemar pour les propriétaires du Grand Montréal. Pourtant, quatre critères concrets permettent de sécuriser votre investissement dès le départ. Vérifier la licence RBQ, structurer le contrat avec précision, échelonner les paiements selon l’avancement réel et maintenir un suivi transparent transforment un projet à risque en chantier maîtrisé.
Vos 4 priorités pour sécuriser votre chantier de rénovation :
- Vérifier la licence RBQ active et les assurances valides de l’entrepreneur avant toute signature
- Exiger un contrat écrit détaillant calendrier précis, coûts ventilés par poste et clauses de pénalités
- Négocier un paiement échelonné limitant l’acompte initial à 10-15 % maximum du montant total
- Planifier des points de contrôle réguliers avec validation documentée de chaque étape avant versement
Le marché de la rénovation résidentielle affiche une santé remarquable au Québec. Les prévisions 2026-2027 publiées par l’APCHQ confirment une croissance attendue des dépenses en rénovation de 8 % cette année après un rebond de 30 % en 2025. Identifier les critères de sécurisation devient une nécessité avant de confier les clés de votre résidence à un entrepreneur général.
Vérifier la licence RBQ et les assurances actives
La licence RBQ constitue le premier filtre de sécurité incontournable. Au Québec, ce qu’impose expressément la RBQ aux détenteurs de licence s’applique à tout entrepreneur qui exécute ou fait exécuter des travaux de construction pour autrui : détenir une licence valide dans la sous-catégorie correspondante. Travailler sans cette accréditation expose à des amendes de 5 448 dollars à 54 476 dollars pour une première infraction. Pour le propriétaire, engager un entrepreneur non licencié annule toute protection légale et rend impossible le recours aux mécanismes de plainte.
La vérification s’effectue en quelques minutes sur le registre public rbq.gouv.qc.ca. Entrez le nom de l’entreprise ou le numéro de licence fourni dans la soumission. Le statut doit afficher « Actif » et les catégories de travaux autorisées doivent correspondre précisément à votre projet : une licence pour la plomberie ne couvre pas l’électricité ou la charpente. Cette consultation révèle également l’historique des plaintes déposées contre l’entrepreneur, un indicateur précieux de sa fiabilité sur le terrain montréalais.

Au-delà de la licence, l’assurance responsabilité civile de l’entrepreneur protège votre bien en cas de dommages durant les travaux. Les experts du secteur recommandent une couverture minimale de 2 millions de dollars pour un chantier résidentiel d’envergure. Exigez le certificat d’assurance actuel directement auprès de l’assureur de l’entrepreneur, pas une photocopie fournie par ce dernier.
- Numéro de licence RBQ vérifié sur rbq.gouv.qc.ca avec statut « Actif » confirmé
- Catégories de travaux autorisées correspondent au projet (cuisine, salle de bain, structure)
- Certificat d’assurance responsabilité civile valide d’au moins 2 millions de dollars
- Plan de garantie GCR ou APCHQ si le montant des travaux l’exige
- Références clients vérifiables pour au moins trois projets similaires récents
Exiger un contrat détaillé avec calendrier et coûts ventilés
Contrairement à une idée reçue tenace, un contrat très détaillé n’exprime pas la méfiance du client envers l’entrepreneur, mais témoigne du professionnalisme de ce dernier. Un entrepreneur sérieux structure son offre avec précision pour protéger les deux parties contre les malentendus coûteux. Le contrat doit obligatoirement spécifier les travaux à réaliser poste par poste, les matériaux utilisés avec leurs références exactes, et le calendrier d’exécution découpé en jalons vérifiables : démolition complétée le 15 mars, électricité et plomberie terminées le 5 avril, installation de la cuisine livrée le 20 avril.
La ventilation des coûts par poste permet de comprendre où va chaque dollar investi. Plutôt qu’un montant global pour une rénovation de cuisine, le contrat détaille démolition, plomberie et électricité, armoires et comptoirs, main-d’œuvre. Cette transparence facilite la négociation des modifications éventuelles en cours de chantier et évite les surfacturations sur les ajouts non prévus initialement.
La transparence contractuelle sépare les professionnels compétents des amateurs à éviter. Des entrepreneurs du Grand Montréal ont fait de cette gestion détaillée un pilier de leur approche clé en main, permettant aux propriétaires de suivre l’évolution budgétaire en temps réel. Plus d’informations ici !
Avant de valider les montants proposés dans une soumission, vous pouvez consulter une estimation du coût de rénovation pour comparer les ordres de grandeur du marché québécois actuel.
Les clauses de pénalités pour retard méritent une attention particulière. Un chantier qui s’étire génère des coûts indirects considérables. Intégrer une pénalité de 100 dollars à 200 dollars par jour de retard après la date contractuelle incite l’entrepreneur à respecter ses engagements calendaires. Inversement, le contrat doit prévoir les modalités de gestion des imprévus découverts en cours de route.
Protection légale : La Loi sur la protection du consommateur au Québec accorde un délai de rétractation de 10 jours pour les contrats signés hors de l’établissement de l’entrepreneur (signature à domicile). Ce délai permet d’annuler sans pénalité si vous détectez une anomalie après coup.
Planifier un calendrier de paiement échelonné sécurisé
Prenons un cas récurrent à Outremont. Un couple signe un contrat de rénovation cuisine et salle de bain pour 52 000 dollars. L’entrepreneur exige 60 % à la signature (31 200 dollars) pour bloquer les matériaux. Les travaux démarrent, avancent un mois, puis s’interrompent brusquement. L’entrepreneur disparaît. Le recours RBQ aboutit huit mois plus tard, mais le couple a dû embaucher un second entrepreneur, engendrant un surcoût de 15 % et un retard d’un an.
Cas pratique : acompte excessif à Outremont
Dans une configuration classique de rénovation clé en main où l’entrepreneur encaisse 60 % avant le début effectif des travaux, le propriétaire perd tout levier de négociation dès la première semaine. Si un litige survient ou que l’entrepreneur fait faillite, récupérer l’argent versé relève du parcours du combattant juridique. Les données de terrain montrent que les dossiers impliquant des acomptes supérieurs à 50 % représentent une proportion significative des plaintes traitées par la RBQ chaque année.
La règle du paiement échelonné recommandée par les organismes professionnels limite l’acompte initial à 10-15 % du montant total à la signature du contrat. Le reste se divise selon l’avancement réel : environ 35-40 % après la démolition et le gros œuvre, 35-40 % supplémentaires après finitions et installations principales, et le solde final de 10 % après réception complète des travaux.
| Étape du chantier | % paiement | Jalons validés | Protection client |
|---|---|---|---|
| Signature contrat | 10-15 % | Contrat signé, permis obtenus | Délai rétractation 10 jours |
| Démolition et gros œuvre | 35-40 % | Démolition terminée, structure validée | Inspection avant versement |
| Finitions et installations | 35-40 % | Cuisine/SDB installées, peinture terminée | Liste vérification progressive |
| Réception finale | 10 % | Travaux 100 % terminés, punch list réglée | Garantie légale débute |

Risque majeur : Un entrepreneur qui exige 50 % ou plus d’acompte avant le début effectif des travaux présente un risque financier élevé. En cas de faillite, d’abandon du chantier ou de litige, le propriétaire se retrouve sans recours financier immédiat et doit souvent assumer des surcoûts importants pour terminer les travaux avec un second entrepreneur. La RBQ recommande fermement de ne jamais dépasser 15 % à la signature.
Comme le détaille l’analyse juridique de l’ACQ sur les garanties légales, la garantie quinquennale de l’article 2118 du Code civil du Québec protège le propriétaire durant cinq ans à compter de la fin des travaux contre les vices de construction qui compromettraient la solidité ou l’usage du bâtiment. Cette protection légale ne dispense toutefois pas de structurer le calendrier de paiement pour conserver un levier financier durant toute la durée du chantier.
Garantir un suivi transparent avec points de contrôle réguliers

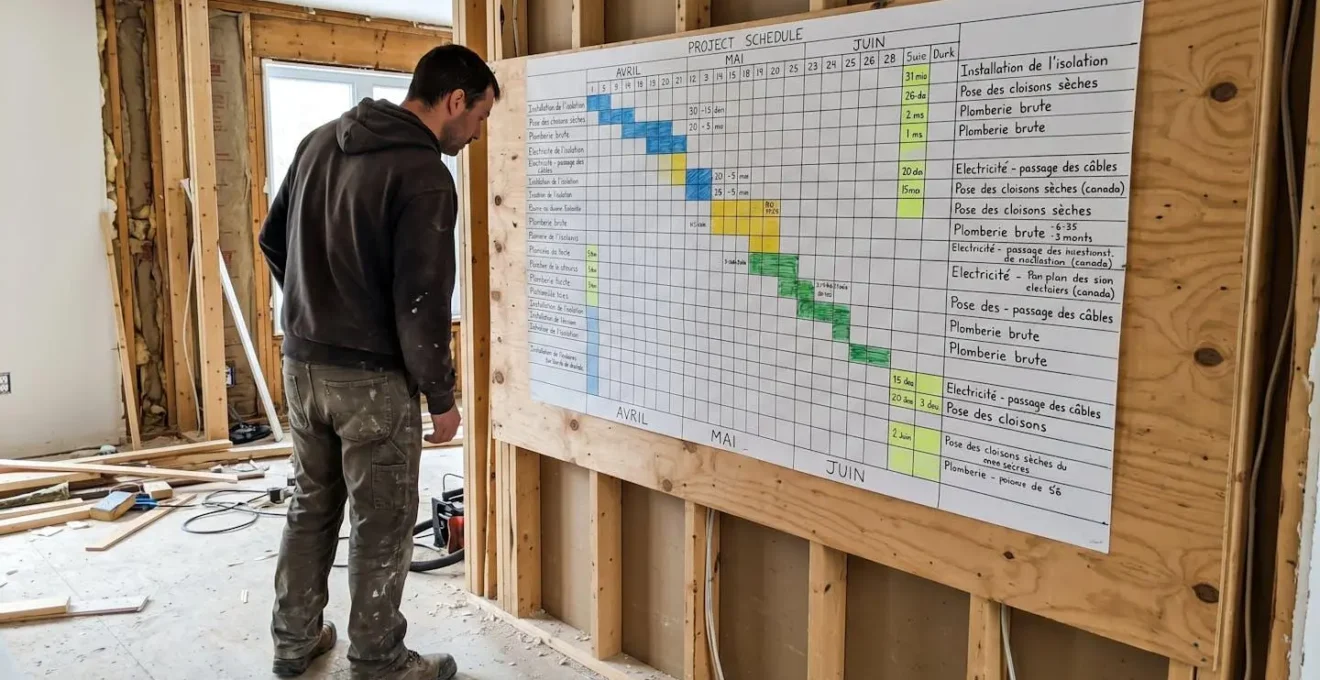

Piloter un chantier de rénovation sans suivi régulier revient à conduire une voiture sans tableau de bord. La communication continue entre le propriétaire et l’entrepreneur général constitue le quatrième pilier de sécurisation, souvent négligé au profit des aspects contractuels et financiers. L’absence de points de contrôle structurés explique une proportion notable des litiges déposés à la RBQ.
Les réunions de chantier hebdomadaires formalisent ce suivi. Chaque semaine, l’entrepreneur général présente l’avancement réel par rapport au calendrier initial, les difficultés rencontrées, les décisions à valider. Ces rencontres permettent de détecter immédiatement les dérives calendaires ou budgétaires. Compléter par des photos datées de l’avancement, partagées via un carnet de bord numérique accessible au propriétaire, crée une traçabilité documentée précieuse.
- Planifier les réunions hebdomadaires dès le contrat
Inscrivez l’obligation d’une réunion de coordination chaque semaine avec compte-rendu écrit signé.
- Exiger des photos d’avancement datées
Demandez à documenter photographiquement chaque phase avant de la recouvrir, créant une preuve visuelle de conformité.
- Valider formellement chaque étape avant versement
Utilisez une liste de vérification pour chaque jalon : n’autorisez le versement suivant qu’après validation documentée.
La valeur du suivi transparent dépasse la simple détection des problèmes. Elle rassure psychologiquement le propriétaire qui investit des dizaines de milliers de dollars. Savoir précisément où en est le chantier, anticiper les prochaines étapes, pouvoir poser des questions : cette relation de confiance professionnelle transforme l’expérience vécue et fidélise la clientèle dans un marché en croissance de 8 % en 2026.
Comment vérifier si mon entrepreneur détient une licence RBQ valide ?
Consultez le registre public sur rbq.gouv.qc.ca. Entrez le nom de l’entreprise ou le numéro de licence fourni dans la soumission. Vérifiez que le statut affiche « Actif » et que les catégories de travaux autorisées correspondent précisément à votre projet de rénovation. Le registre indique également l’historique des plaintes déposées contre l’entrepreneur.
Est-ce normal de payer 50 % d’avance pour une rénovation clé en main ?
Non. Un acompte de 10 à 15 % à la signature du contrat constitue la norme recommandée par les organismes professionnels. Un entrepreneur qui exige 50 % ou plus avant le début effectif des travaux présente un risque financier élevé pour le propriétaire, notamment en cas de faillite ou d’abandon du chantier.
Que faire si mon chantier de rénovation prend du retard ?
Consultez votre contrat pour vérifier si des pénalités de retard sont prévues et applicables automatiquement. Documentez les retards par écrit via courriels datés et photos horodatées. Si le retard devient excessif sans justification acceptable, contactez la RBQ pour connaître vos recours légaux et les démarches de plainte disponibles.
Quelle est la durée de la garantie légale sur des travaux de rénovation au Québec ?
Le Code civil du Québec (article 2118) prévoit une garantie quinquennale de cinq ans à compter de la fin des travaux contre les vices de construction qui compromettraient la solidité ou l’usage du bâtiment. Pour les vices apparents découverts immédiatement, le délai de recours est généralement d’un an après réception des travaux.
Pour approfondir la planification globale d’une rénovation structurante, vous pouvez consulter les étapes d’une réhabilitation de maison ancienne.
- Vérifier en ligne le statut actif de la licence RBQ et l’adéquation des catégories autorisées
- Exiger un certificat d’assurance responsabilité civile récent confirmant une couverture minimale de 2 millions de dollars
- Lire intégralement le contrat en vérifiant la présence du calendrier détaillé, de la ventilation des coûts par poste et des clauses de pénalités
- Négocier un calendrier de paiement échelonné limitant l’acompte initial à 15 % maximum du montant total
- Inscrire dans le contrat l’obligation de réunions hebdomadaires de suivi avec comptes-rendus écrits signés
Les chantiers qui dérapent partagent les mêmes lacunes initiales : absence de vérification RBQ, contrat flou, acompte massif, suivi improvisé. Inverser cette logique en appliquant les quatre critères présentés repositionne le propriétaire comme partie prenante active, capable d’identifier les signaux d’alerte avant qu’ils ne deviennent des litiges coûteux.
